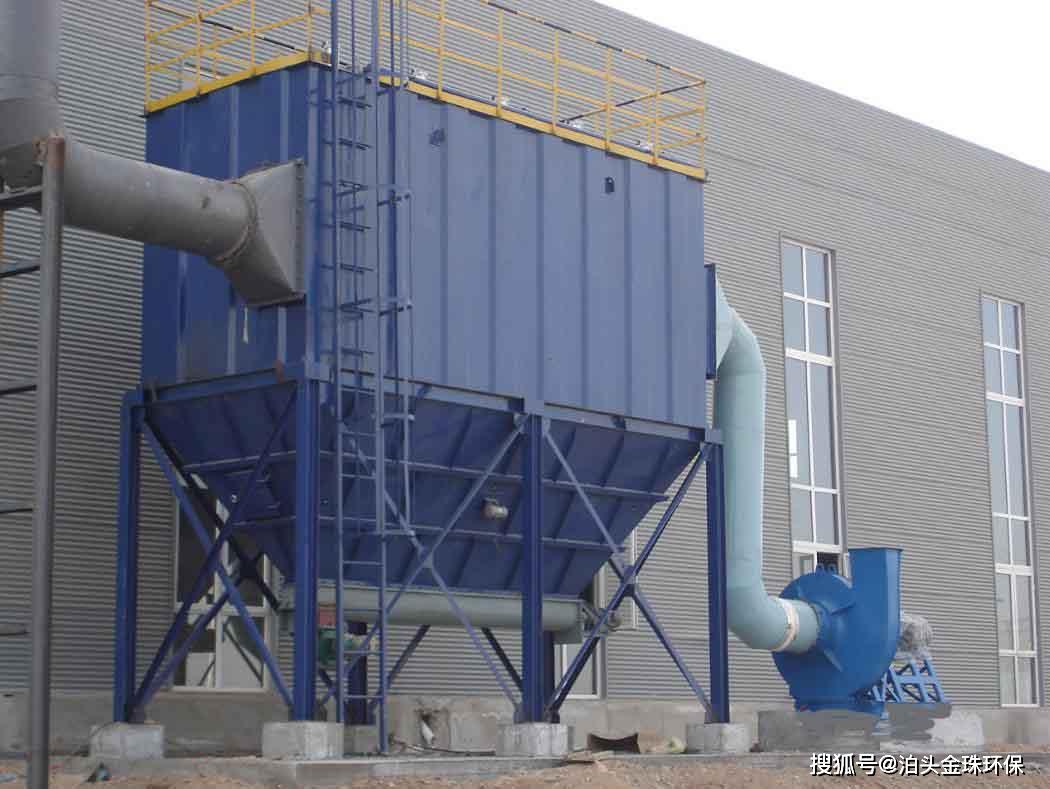

钢厂烧结机除尘器性能特点:
⑴采用脉冲喷吹清灰技术,清灰能力强,除尘效率高,排放浓度低,漏风系数小,能耗低,钢耗量少,占地面积小,运行稳定可靠,经济效益好。适用于电力、建材、冶金、化工等行业的烟气处理。
⑵箱体采用气密性设计,密封性好,检查门用优良的密封材料,制作过程以煤油检漏,漏风率低。
⑶紧凑的进出口风道以及均风装置,气流阻力小。
⑷采用分室停风脉冲喷吹清灰,清灰周期长,消耗低,可成倍提高滤袋与脉冲阀寿命。
⑸可实现不停机换袋,检修不影响设备正常运行。
⑹采用上部抽袋方式, 了换袋的操作运行。
⑺完善的控制系统,保证除尘系统的长效运行。
烧结机除尘器由灰斗、上箱体、中箱体、下箱体等部分组成,上、中、下箱体为分室结构。工作时,含尘气体由进风道进入灰斗,粗尘粒直接落入灰斗底部,细尘粒随气流转折向上进入中、下箱体,粉尘积附在滤袋外表面,过滤后的气体进入上箱体至净气集合管-排风道,经排风机排至大气。 清灰过程是先切断该室的净气出口风道,使该室的布袋处于无气流通过的状态(分室停风清灰)。然后开启脉冲阀用压缩空气进行脉冲喷吹清灰,切断阀关闭时间足以保证在喷吹后从滤袋上剥离的粉尘沉降至灰斗,避免了粉尘在脱离滤袋表面后又随气流附集到相邻滤袋表面的现象,使滤袋清灰,并由可编程序控制仪对排气阀、脉冲阀及卸灰阀等进行全自动控制。
钢厂烧结机除尘器安装及调试
1、为便于运输,设备解体发运交货(其结构件只刷防锈漆,面漆在现场涂刷)。收到设备后,先按设备清单,检查是否缺件,然后检查在运输过程中是否损坏,对运输过程造成的损坏应及时修复,同时对到货设备做好防损防窃等保管工作。
2、对排灰装置进行专门检查,转动或滑动部分,要涂以润滑脂,减速机箱内要注入润滑油,使机件正常动作。
3、安装时应按除尘器设备图纸和***、行业有关安装的规范要求执行。
4、安装设备由下而上,设备基础必须与设计图纸一致,安装前检查进行修整,而后吊装支柱,调整水平及垂直度后安装横梁及灰斗,灰斗固定后,检查相关尺寸,修正误差后,吊装下、中箱体及上箱体、风道,再安装气包、脉冲阀及喷管以及电气系统,压气管路系统。
5、喷吹管安装,严格按图纸进行,保证其与花板间的距离,保证喷管上各喷嘴中心与花板孔中心一致,其偏差小于2mm.
6、各检查门和连接法兰均应装有密封垫。检查门密封垫应用胶粘结。密封垫搭接处斜接或叠接,不允许有缝隙,以防漏风。
7、安装压缩空气管路时,管道内要吹扫除去污物防止堵塞,安装后要试压,试压压力为工作压力的1.15倍,试压时关闭安全阀。试压后,将减压阀调至规定压力。
8、按电气控制仪安装图和说明安装电源及控制线路。
9、除尘器整机安装完毕,应按图纸再作检查修整。对箱体、风道、灰斗内外的焊缝作详细检查,对气密性焊缝特别***检查,发现有漏焊、气孔、咬口等缺陷应进行补焊,以保证其强度及密封性。必要时,进行煤油检漏及对除尘器整体用压缩空气进行打压检漏。
10、在有打压要求时,按要求对除尘器整体进行打压检验。试验压力按要求,一般为净气室所受负压乘以1.15的系数,***小压力采用除尘器后系统风机的风压值。保压一小时,泄漏率<2%。
11、***后安装滤袋和涂刷面漆。先拆除喷吹管再安装滤袋。滤袋的搬运和停放,要注意防止袋与周围硬物、尖角物件接触、碰撞。禁止脚踩、重压,以防破损。滤袋袋口应紧密与花板孔口嵌紧,不得歪斜,不留缝隙。袋框(龙骨)应垂直、从袋口往下安放。
12、单机调试,在除尘器安装(试压)全部结束后进行,对各类阀门,如进排气阀、卸灰阀、螺旋输送机等进行调试,先手动,后电动,各机械部件应无松动、卡死现象,轻松灵活,密封性好。再进行8小时空载试运转。 13、对PLC程控仪进行模拟空载试验,先逐个检查脉冲阀、排气阀、卸灰阀、螺旋输送机线路的通畅与阀门的开启关闭是否好,再按定时控制时间,按电控程序进行各室全过程的清灰,应定时准确,各元件动作无误,被控阀门按要求启闭。
14、联动调试:在整个除尘系统启动,系统风机运行条件下进行负载联动,重复第13条进行运行。
15、实载运行:工艺设备正式运行,除尘器正式进行过滤除尘,PLC程控仪亦正式投入运行(一般提前5~10分钟运行),随时对各运动部件、阀门进行检查,记录好运行参数。如按定时控制,应在除尘器阻力达到规定的阻力值(如800-1200Pa)时,手动开启PLC程控仪对滤袋进行清灰,各室清灰完后即停,而后统计阻力再达到规定值的时间,再手动开启PLC程控仪对滤袋进行清灰,如此循环多次。在取得对二次清灰周期间的平稳间隔时间后,即可以此时间数据作为程控仪"定时"控制的基数,输入程控仪。而后,程控仪即可自动"定时控制"正式投入运行。
